Sớm gỡ vướng mắc cho dự án trọng điểm Thủy điện tích năng Bác Ái

Dự án Thủy điện tích năng Bác Ái do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, với tổng vốn trên 21.000 tỷ đồng, quy mô công suất 1.200 MW (300 MW x 4 tổ máy).

Thủy điện tích năng Bác Ái (huyện Bác Ái, tỉnh Ninh Thuận) thuộc danh mục các công trình, dự án quan trọng quốc gia, trọng điểm của ngành năng lượng đã được Thủ tướng Chính phủ phê duyệt tại Quyết định số 270/QĐ-TTg ngày 2/4/2024 và được triển khai thi công giai đoạn 2 vào ngày 22/2/2025.

Tuy nhiên, đến thời điểm này, dự án đã gặp phải nhiều vướng mắc, cần sớm khơi thông để đảm bảo tiến độ thi công.

Dự án Thủy điện tích năng Bác Ái do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, với tổng vốn trên 21.000 tỷ đồng, quy mô công suất 1.200 MW (300 MW x 4 tổ máy).

Dự kiến tiến độ phát điện Tổ máy 1 vào tháng 12/2029 và hoàn thành toàn bộ dự án trong năm 2030.

Theo Ban Quản lý dự án điện 3 - Đơn vị tổ chức quản lý và thi công dự án, diện tích thu hồi đất của dự án khoảng trên 106 ha của 66 hộ dân. Lẽ ra dự án phải hoàn thành giải phóng mặt bằng trong tháng 4/2025.

Thế nhưng, đến nay dự án chưa xác định hệ số giá đất, từ đó dẫn đến khó khăn trong việc thu hồi đất, giải phóng mặt bằng...Đại diện Ban Quản lý dự án điện 3 cho biết, đến nay huyện Bác Ái chưa phê duyệt hệ số giá đất, giá sản phẩm cây trồng để tính tiền bồi thường, hỗ trợ khi nhà nước thu hồi đất.

Trung tâm Phát triển quỹ đất huyện cũng chưa hoàn thành lập phương án bồi thường hỗ trợ cho 29 gia đình. Trong 29 hộ dân trên, có 24 hộ là hộ nghèo đồng bào dân tộc Raglai; 6/29 hộ không đủ điều kiện bồi thường về đất; 11/29 hộ được bồi thường một phần do diện tích đất nằm trong khu vực được cấp Giấy chứng nhận quyền sử dụng đất cho tổ chức khác.Ban Quản lý dự án điện 3 kiến nghị Ủy ban Nhân dân tỉnh xem xét, sớm có chính sách hỗ trợ cho các hộ dân chưa được bồi thường hỗ trợ; đồng thời, có giải pháp để giải quyết cho hộ dân không đủ điều kiện bồi thường về đất và hộ dân có diện tích đất chồng lấn…; đặc biệt chỉ đạo huyện Bác Ái sớm xem xét phê duyệt hệ số giá đất, giá sản phẩm cây trồng để tính tiền bồi thường, hỗ trợ khi nhà nước thu hồi đất.

Ông Hồ Xuân Ninh, Giám đốc Sở Công Thương tỉnh Ninh Thuận cho biết, trên cơ sở báo cáo của Ban Quản lý dự án điện 3, Sở Công Thương đã có văn bản gửi các sở, ngành và địa phương liên quan đề nghị phối hợp tháo gỡ những khó khăn liên quan đến dự án này và hy vọng những vướng mắc sẽ sớm phối hợp giải quyết như kiến nghị.

Liên quan đến vướng mắc của dự án, ông Ngô Thanh Lâm - Phó Chủ tịch Ủy ban Nhân dân huyện Bác Ái cho biết, thực tế đối với dự án thì huyện cũng đã phối hợp với đơn vị liên quan thực hiện hoàn tất việc bồi thường cho 37 hộ dân.

Còn 29 hộ dân như đã nêu ở trên thì do phần đất của những hộ này có liên quan đến quy hoạch 3 loại rừng (đất thuộc lâm phần của một số đơn vị quản lý) nên việc giải quyết bồi thường cũng phải có giải pháp cụ thể để hỗ trợ theo đúng quy định.

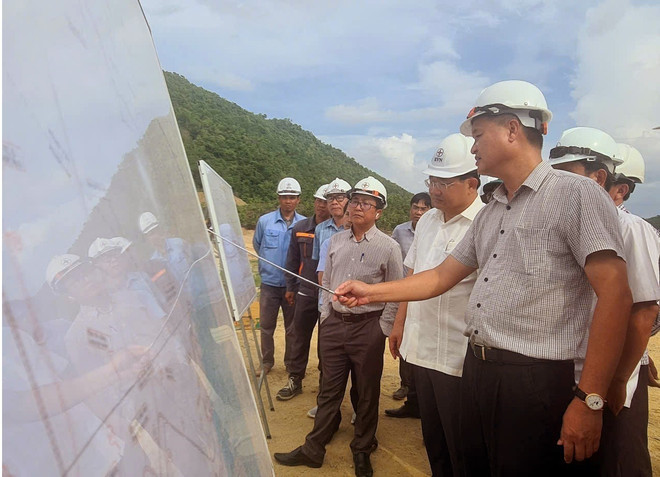

Phó Chủ tịch UBND tỉnh Ninh Thuận Trịnh Minh Hoàng (thứ 2, phải sang) kiểm tra vướng mắc tại dự án thủy điện tích năng Bác Ái. (Ảnh: TTXVN)

Vừa qua, Cơ quan Phát triển Pháp (AFD) - Đơn vị tài trợ vốn vay cho dự án Thủy điện tích năng Bác Ái cũng kiến nghị với tỉnh cần có giải pháp giải quyết bồi thường, hỗ trợ cho 29 hộ dân trên với giá có thể chấp nhận hoặc bằng những hộ dân đã bồi thường trước đó - ông Lâm cho biết thêm.

Để giải quyết vướng mắc trên, mới đây Phó Chủ tịch Ủy ban Nhân dân tỉnh Ninh Thuận Trịnh Minh Hoàng đã đến kiểm tra tại dự án; giao cho Sở Nông nghiệp và Môi trường nghiên cứu, kiểm tra và rà soát lại toàn bộ phần đất của những hộ dân trên có liên quan đến đất quy hoạch 3 loại rừng; đồng thời tham mưu Ủy ban Nhân dân tỉnh có giải pháp giải quyết ổn thỏa, vừa mang lại lợi ích cho người dân, vừa tạo thuận lợi cho dự án được đẩy nhanh tiến độ thi công.

Thủy điện tích năng Bác Ái được triển khai xây dựng tại hai xã Phước Tân và Phước Hòa (huyện Bác Ái).

Dự án đầu tư gồm 2 giai đoạn; trong đó giai đoạn 1 đã khởi công vào ngày 6/1/2020 và đã hoàn thành trong tháng 3/2021 để đồng bộ với tiến độ tích nước hồ Sông Cái của dự án hệ thống thủy lợi Tân Mỹ; giai đoạn 2 của dự án được chính thức khởi công xây dựng vào cuối tháng 2/2025.

Theo Kế hoạch thực hiện Quy hoạch điện VIII đã được Thủ tướng Chính phủ phê duyệt tại Quyết định số 262/QĐ-TTg ngày 1/4/2024, thời gian vận hành dự án vào năm 2028 - 2029.

Ông Trịnh Minh Hoàng cho biết, dự án Thủy điện tích năng Bác Ái có ý nghĩa đặc biệt quan trọng trong ổn định hệ thống điện, phát điện phủ đỉnh lên hệ thống điện quốc gia, làm phẳng biểu đồ phụ tải hệ thống điện; đồng thời dự án còn góp phần khai thác, sử dụng hiệu quả nguồn năng lượng tái tạo (điện gió, điện mặt trời) vào thời điểm bị dư thừa công suất phát để bơm nước cho dự án thủy điện tích năng.

Đây là dự án có tổng mức đầu tư lớn, khi đưa vào sử dụng sẽ đóng góp đáng kể cho tăng trưởng của tỉnh Ninh Thuận./.
