Đồng Nai di dời tạm đường điện cho mở rộng đường ĐT.753 sau phản ánh của TTXVN
Trước đó, Thông tấn xã Việt Nam có bài viết nói về việc dự án mở rộng tuyến đường ĐT.753 trước nguy cơ chậm tiến độ vì vướng mắc trong việc di dời đường điện, gây ảnh hưởng chất lượng một số hạng mục.
Sau phản ánh của Thông tấn xã Việt Nam về việc đường điện "ngáng chân" tiến độ dự án đường ĐT.753, ngày 20/12, Công ty Điện lực Đồng Nai đã chỉ đạo các đơn vị tiến hành di dời đường dây 22kV để phục vụ mở rộng tuyến đường ĐT.753.
Công ty Điện lực Đồng Nai đã chỉ đạo các đơn vị: Đội quản lý điện lực Đồng Phú cùng với sự tăng cường phối hợp từ Đội quản lý điện lực Long Thành; Đội quản lý điện lực Trị An và Ban quản lý dự án Công ty Điện lực Đồng Nai tiến hành di dời đồng loạt hơn 30 trụ điện nằm trên đường ĐT.753, thuộc khu vực xã Tân Lợi, tỉnh Đồng Nai.

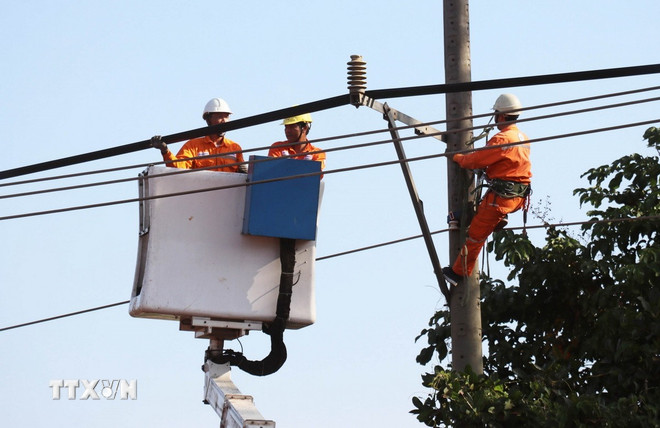

Theo ghi nhận, tại hiện trường, hơn 60 cán bộ, công nhân viên thuộc Công ty Điện lực Đồng Nai đã sử dụng các phương tiện xe cẩu, xe móc, xe cube tiến hạnh hạ móng hơn 30 trụ điện, di dời trụ bêtông ly tâm 14m và đường dây 22kV.
Ông Mai Đông Hưng, Phó tổ trưởng, Tổ quản lý vận hành, Đội quản lý điện lực Đồng Phú cho biết việc tiến hành di dời nhằm giải quyết cấp bách các vị trí nằm trên thảm đường và cống để tạo điều kiện cho đơn vị có mặt bằng thi công.

Cũng theo ông Hưng, trong quá trình thi công, về hiện trường, mặt bằng khá phực tạp và khó khăn, vì tất cả các vị trí tiến hành di dời đều nằm trên taluy, phải hạ độ cao hoặc nâng độ cao của mặt đường.
"Chỗ hạ độ cao thì phải móc taluy xuống để hạ trụ xuống. Vị trí nâng độ cao mặt đường thì phải trồng trụ mới trên nền đất tạm, phải gia cố nên rất khó khăn," ông Hưng cho biết.
Theo lãnh đạo Đội quản lý điện lực Đồng Phú, dù khối lượng công việc rất lớn, nhưng để đảm bảo đúng kế hoạch, doanh nghiệp và người dân nhanh chóng có điện để sản xuất phục sinh hoạt, các cán bộ công nhân viên điện lực đã tích cực tăng cường nhân lực và phương tiện tiến hành phương án cắt điện và thi công từ 7 giờ sáng 20/12 đến chiều cùng ngày.
Trước đó, ngày 28/10, Thông tấn xã Việt Nam có bài viết "Đường điện 'ngáng chân' tiến độ dự án nâng cấp, mở rộng tuyến đường ĐT.753", nói về việc dự án nâng cấp, mở rộng tuyến đường ĐT.753 trước nguy cơ chậm tiến độ vì vướng mắc trong việc di dời đường điện, gây ảnh hưởng đến chất lượng một số hạng mục, cũng như gây mất an toàn giao thông trên tuyến.
Sau phản ánh, Công ty Điện lực Đồng Nai đã nhanh chóng phản hồi thông tin cụ thể về vụ việc./.
